百色市右江區鄉鎮供水工程——四塘鎮百蘭水廠9月建設進度

日期:2025-09-28 12:05:33 來源:建設管理部 作者:夏祖承 點擊:0

百色市右江區鄉鎮供水工程——四塘鎮百蘭水廠位于百色市右江區四塘鎮百蘭村,供水管網覆蓋四塘鎮轄區內的5個行政村、11個自然屯,管網總長度約40km。水廠建成后,能有效改善農村居民的用水條件,提升居民的生活質量。百蘭水廠嚴格遵循高標準建設要求,全力推進凈水廠區、40km管網等工程建設施工,力爭水廠在2025年底如期建成投入使用。

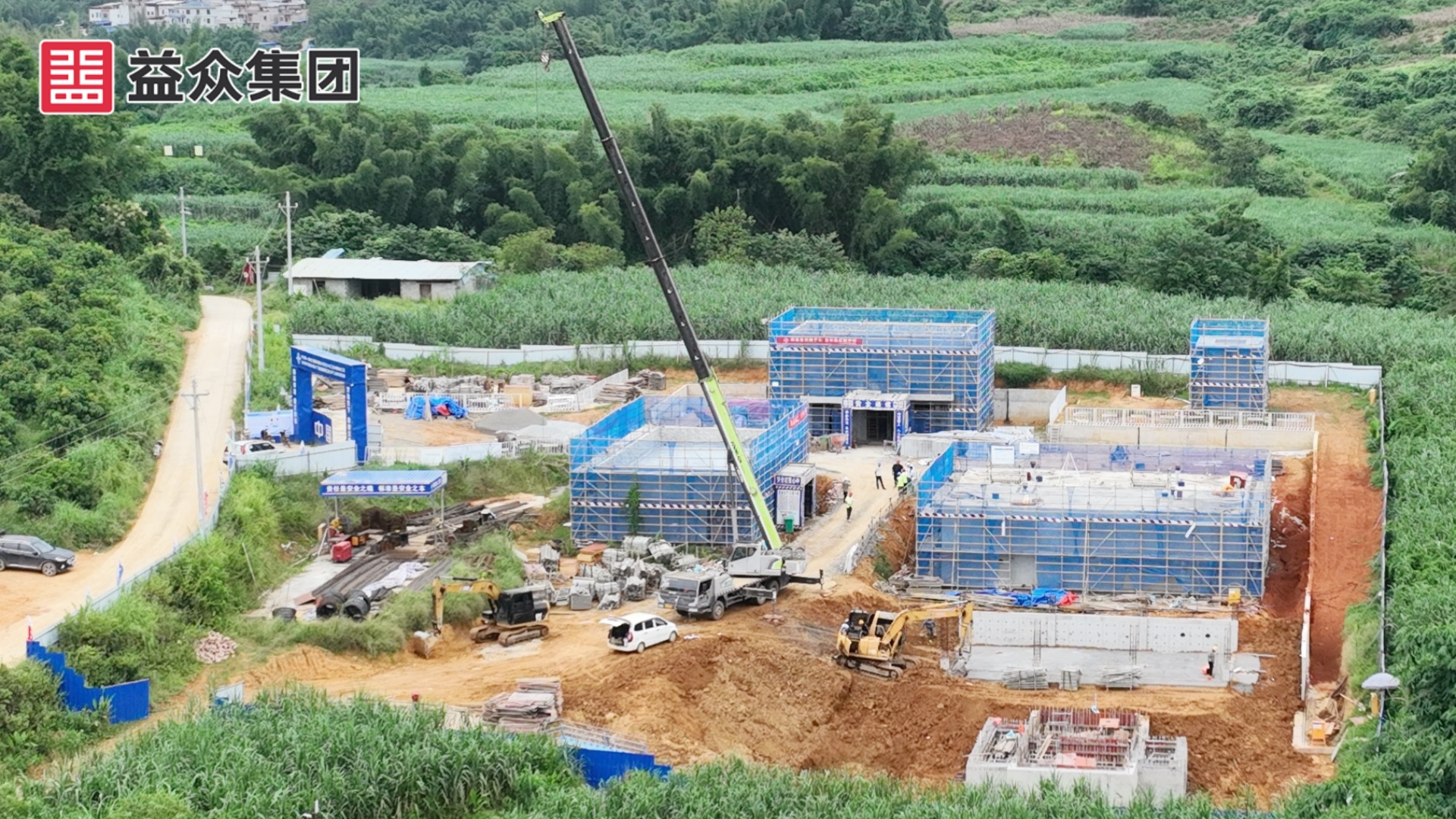

建設中的四塘鎮百蘭水廠_副本

建設中的四塘鎮百蘭水廠

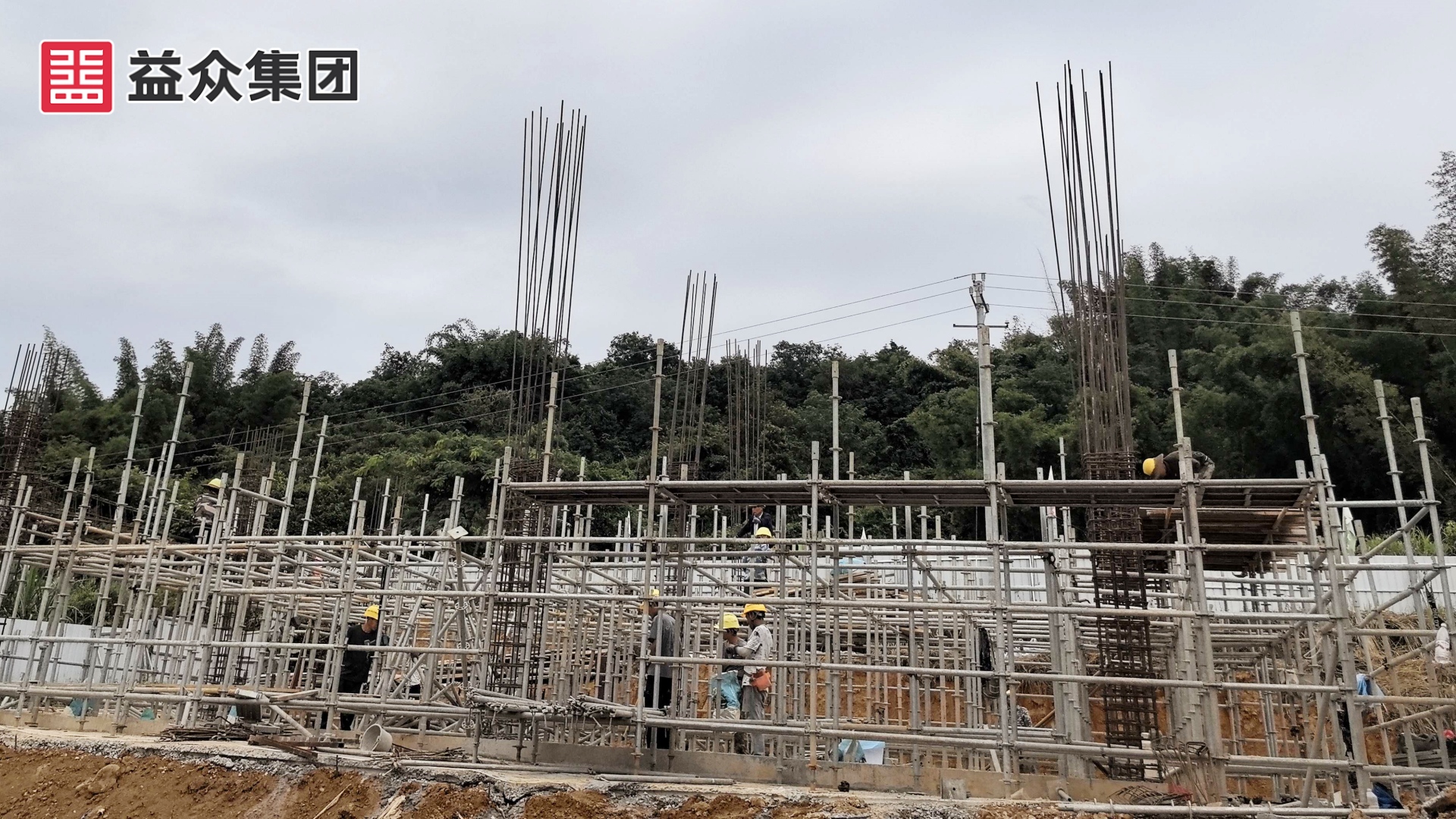

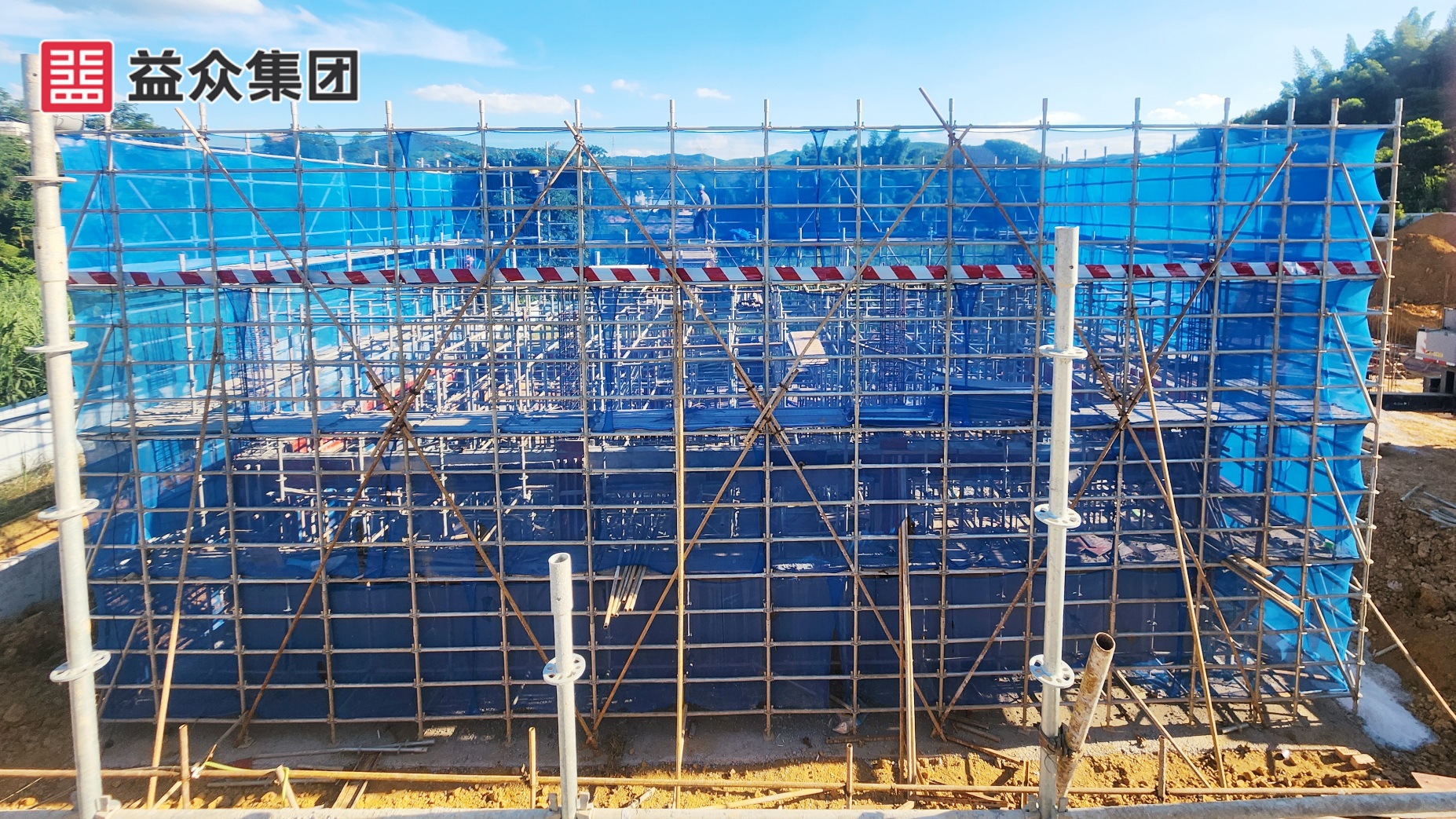

四塘鎮百蘭水廠穩壓配水井、清水池、生產管理用房、鼓風機房、加藥間、加氯間已完成內外墻抹灰,綜合泵房墻柱模板安裝完成80%,污泥池主體完成90%,配電間、污泥脫水間已完成基礎澆筑,擋土墻澆筑完成90米,取水管網鋪設2.2km,完成總工程量93%;配水管網鋪設30km,完成總工程量79%。
